AI 推算最大算力瓶颈每日成本达 500 万美元

摘要:AI 数据中心延迟罚金每日达 500 万美元,SB Energy 等建设方及投资者面临风险

那些急於打造人工智慧(AI)的公司,已經找到了一句直白的說法來說「快點」。他們現在要求每延遲一天資料中心開門就要支付五百萬美元甚至更多。

建商支付這筆費用,以及所有擁有部分土地的人。據《The Information》報導,今年春天有一位租戶要求每天支付100萬美元。

為什麼是力量,而非晶片,阻礙了人工智慧的發展

人工智慧的頭條新聞聚焦在晶片上。一棟充滿晶片的建築沒有電力就毫無用處。

能源研究公司Currence於七月發現,電力是新資料中心的主要 障礙,Network World報導。

一年延遲如何變成640天免租

SoftBank 支持的 SB Energy 正在俄亥俄州為 OpenAI 建造一座 10 吉瓦的園區。如果開業延遲,OpenAI 每延遲一天即可免費獲得一天的基本租金。

《華爾街日報》 報導,90天後將翻倍至兩天,並援引SB Energy首次公開募股(IPO)申請。逾期整整一年需支付640天租金。

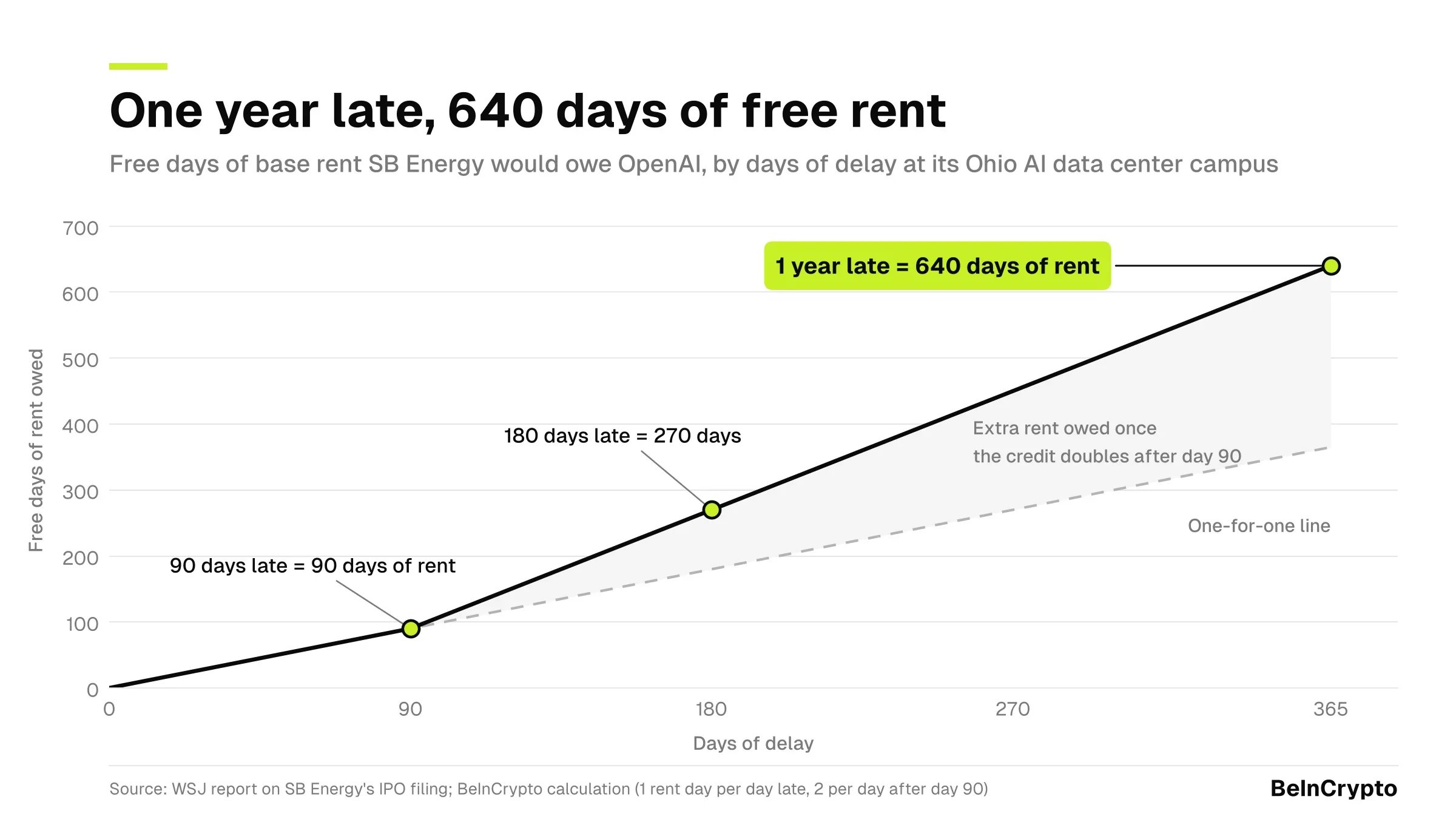

SB Energy 租金信用階梯顯示 AI 資料中心延遲罰款一年後達到 640 天免租天數。資料來源:華爾街日報;BeInCrypto 計算

然而,該園區依賴著一座 SB Energy 不會擁有或經營的 9.2 吉瓦瓦天然氣廠。

華爾街已經有所畏懼

九月,SB Energy因買家反對其500億美元估值, 推遲 了原定的50億美元IPO。

其所有資料中心都未開放。上半年 營 收達1.39億美元,未來可能於12月或明年上市。

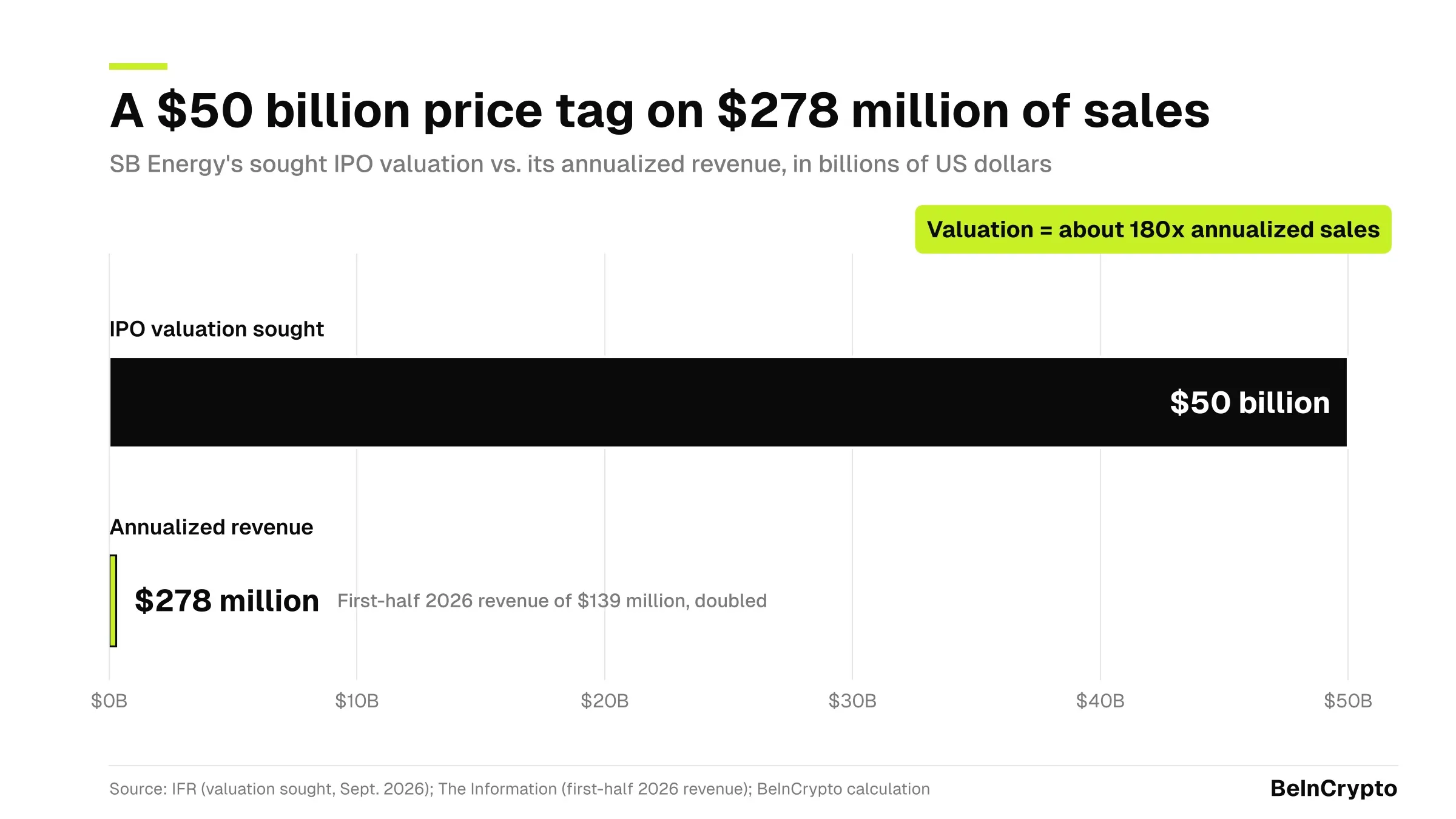

SB Energy尋求的500億美元首次公開招股估值,年化營收為2.78億美元。資料來源:IFR;資訊

市場過去也曾懲罰過後期建置。2025年11月,CoreWeave股價下跌約16%,原因是該公司將預測疲弱 歸咎 於某開發商的延遲。

房客們正在自己擬定逃生路線

Oracle 在其新墨西哥園區 發出 不可抗力通知,即對無法控制事件的法律索賠。若網站錯過 2028 年開工,Oracle 可延後付款。

甲骨文表示該項目進度如期進行。其房東藍貓頭鷹資本(Blue Owl Capital) 淡化 了這次搬遷。

…本通知不改變對此多年計畫的財務承諾。」

AI 花費是賭場還是救命繩?

博通執行長陳福表示,有些人工智慧投資者的行為就像 在賭場一樣。貝萊德執行長拉里·芬克警告, 停止數據中心建設 將使美國陷入衰退。

電力公司現在設定截止日期,建商需繳納罰款。新墨西哥州監管機構規定校園空氣許可證必須在11月23日前發放。

免責聲明

本文觀點僅代表作者個人觀點,不構成本平台的投資建議,本平台不對文章信息準確性、完整性和及時性作出任何保證,亦不對因使用或信賴文章信息引發的任何損失承擔責任
上一篇

灰度称三大加密货币或受益 AI 增长
