الذكاء الاصطناعي يضع سعرًا يوميًا قدره 5 ملايين دولار على أكبر عقبة تواجهه

الملخص:غرامات التأخير في مراكز بيانات الذكاء الاصطناعي تصل إلى 5 ملايين دولار يومياً. شركات البناء مثل SB Energy التابعة لسوفت بنك، ومستثمروهم، يتحملون المخاطرة.

أكدت الشركات التي تتسابق لبناء الذكاء الاصطناعي أن لديها وسيلة قوية لتسريع العمل: فهي الآن تطلب 5 ملايين دولار أو أكثر عن كل يوم يتأخر فيه افتتاح مركز بيانات.

يدفع البناؤون هذا المبلغ، بالإضافة إلى أي شخص يمتلك جزءًا منهم. أفادت صحيفة ذا إنفورميشن هذا الربيع أن أحد المستأجرين طلب مليون دولار في اليوم.

ممول

ممول

لماذا الكهرباء وليس الرقائق هي ما يعيق الذكاء الاصطناعي

تركز العناوين المتعلقة بالذكاء الاصطناعي على الرقائق. يصبح مبنى مليء بالرقائق بلا فائدة دون كهرباء.

وجدت شركة الأبحاث في الطاقة كيرينس في يوليو، وأفاد موقع نتورك وورلد أن الكهرباء العقبة الأساسية أمام مراكز البيانات الجديدة.

AI data center tenants are now demanding penalties of more than $5 million per day if developers fail to deliver power and facilities on time, up from around $1 million earlier this year, according to The Information. pic.twitter.com/tz9Twcsx1H

— Wall St Engine (@wallstengine) October 25, 2026

كيفية تحول تأخير عام إلى 640 يومًا من الإيجار المجاني

يقوم إس بي إنرجي المدعوم من سوفتبانك ببناء حرم جامعي بقوة 10 غيغاواط في أوهايو لصالح أوبن إيه آي. إذا تأخر الافتتاح، تحصل أوبن إيه آي على يوم إيجار أساسي مجاني عن كل يوم تأخير.

ذكرت صحيفة وول ستريت جورنال بالاستناد إلى ملف الاكتتاب العام الأولي لـ إس بي إنرجي أنه بعد 90 يومًا يتضاعف ذلك ليصبح يومين عن كل يوم تأخير. التأخير لعام كامل يكلف 640 يوم إيجار.

ممول

ممول

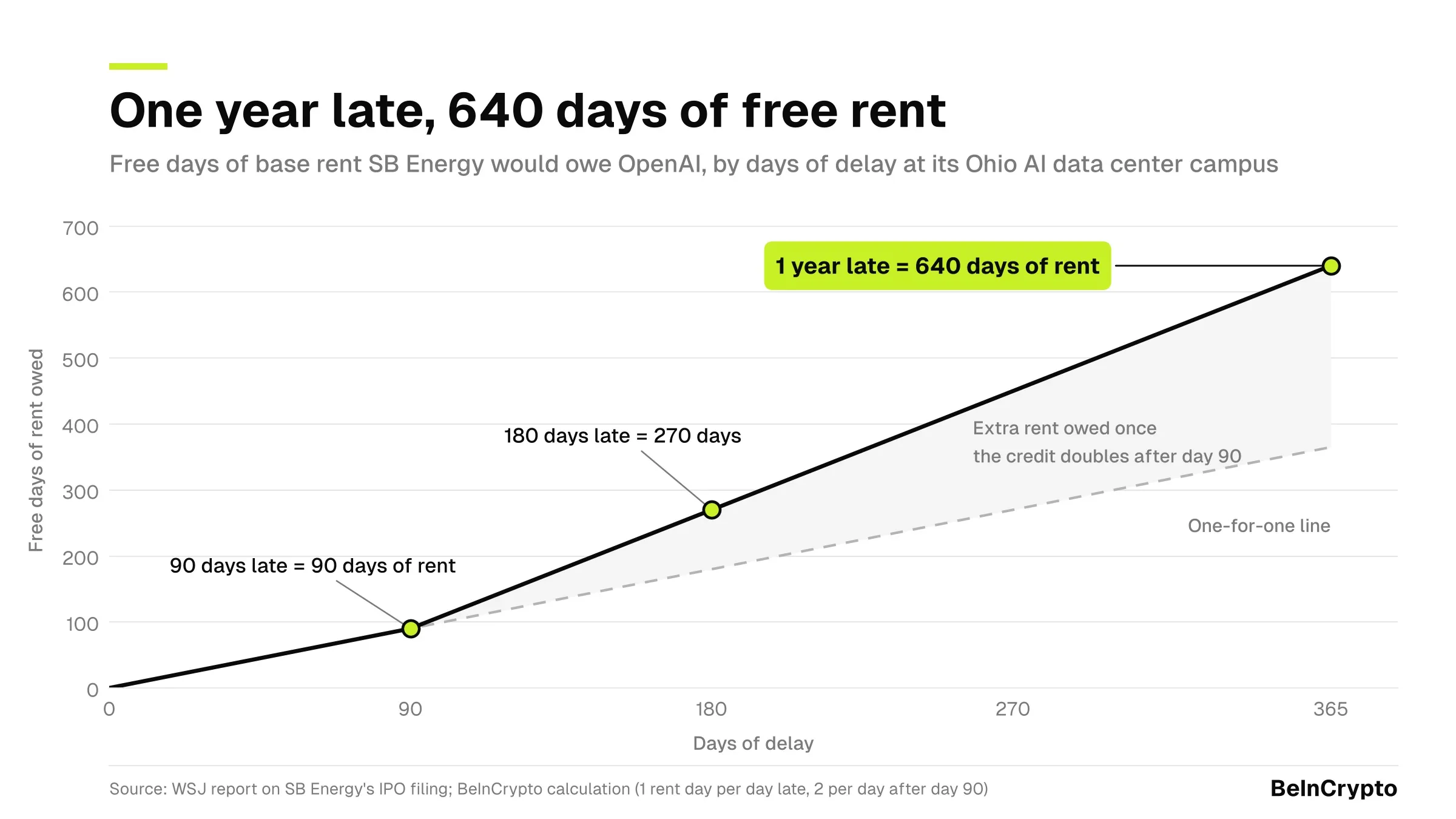

سلم رصيد إيجار إس بي إنرجي يوضح عقوبات التأخير في مركز بيانات الذكاء الاصطناعي والتي تصل إلى 640 يوم إيجار مجاني بعد عام واحد. المصدر: WSJ؛ حساب بين كريبتو

ومع ذلك، يعتمد الحرم الجامعي على محطة غاز بقوة 9,2 غيغاواط لن تملكها أو تديرها إس بي إنرجي.

وول ستريت قد ترددت بالفعل

أجّلت إس بي إنرجي في سبتمبر الاكتتاب العام المخطط بقيمة 5 مليارات دولار بعد أن أبدى المشترون اعتراضهم على تقييمها البالغ 50 مليار دولار.

لم يتم افتتاح أي من مراكز بياناتها. سجلت عائدات بلغت 139 مليون دولار في النصف الأول، وقد تدرج الشركة الآن في ديسمبر أو العام القادم.

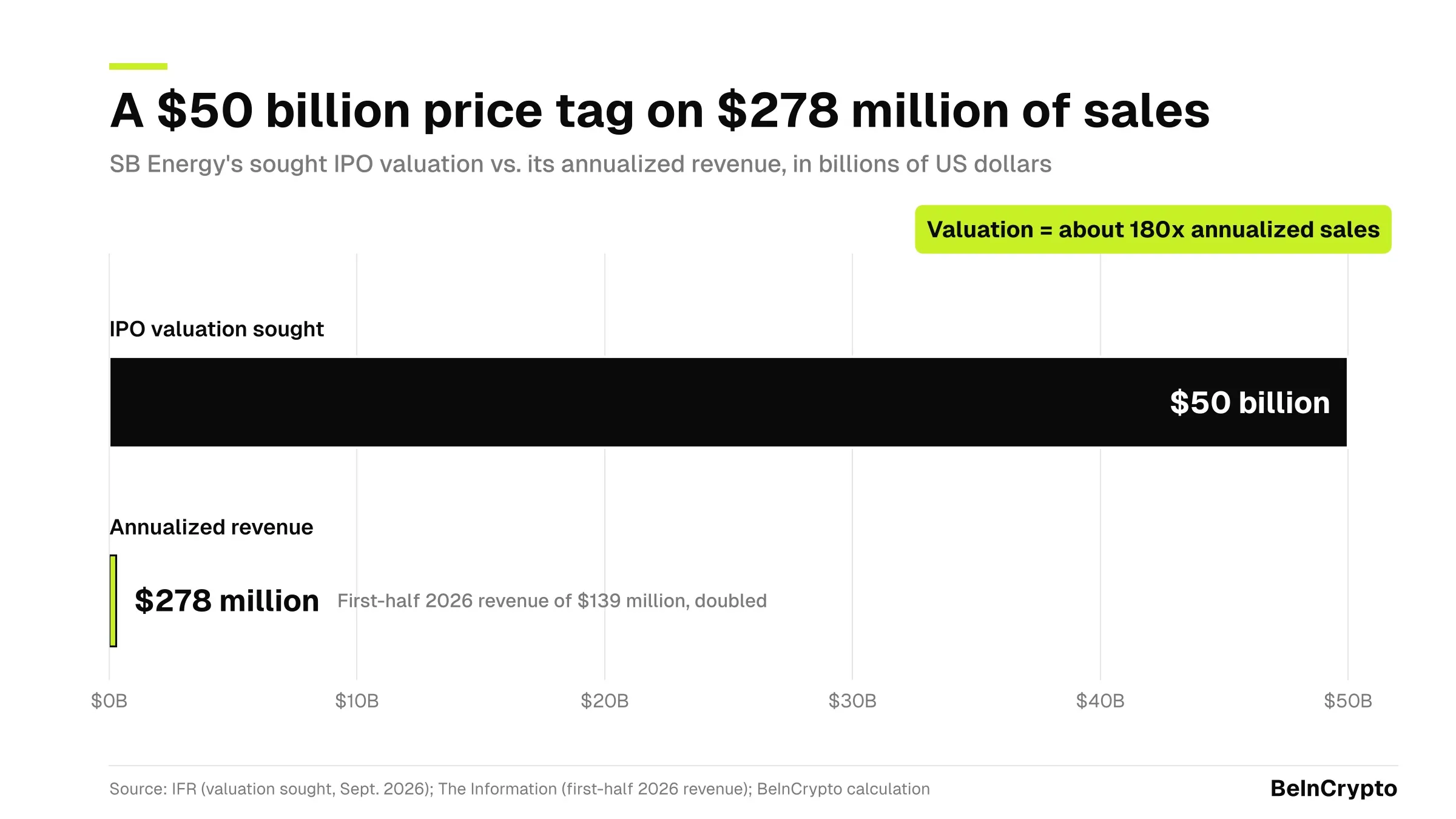

قارن تقييم الاكتتاب العام بقيمة 50 مليار دولار لشركة SB Energy مع الإيرادات السنوية البالغة 278 مليون دولار. المصدر: IFR؛ The Information

عاقبت الأسواق مشاريع البناء المتأخرة من قبل. في نوفمبر 2025، تراجعت أسهم CoreWeave بنحو 16% بعد أن ألقت الشركة باللوم على تأخر أحد المطورين في تراجع التوقعات.

يكتب المستأجرون مخارجهم الخاصة من الالتزامات

أرسلت Oracle إشعار قوة قاهرة، وهو مطالبة قانونية تتعلق بالأحداث الخارجة عن السيطرة، بشأن حرمها الجامعي في نيو مكسيكو. يتيح هذا الإشعار لـOracle إمكانية تأجيل المدفوعات إذا تأخر الموقع عن البدء في 2028.

تقول Oracle إن المشروع يسير حسب الجدول. في المقابل، قام مالك العقار Blue Owl Capital بتقليل أهمية هذه الخطوة.

أكدت Blue Owl Capital أن هذا الإشعار لا يغير الالتزامات المالية تجاه هذا المشروع الممتد لعدة سنوات.

هل يُعد إنفاق الذكاء الاصطناعي كازينو أم طوق نجاة؟

قال الرئيس التنفيذي لشركة Broadcom هوك تان إن بعض المستثمرين في مجال الذكاء الاصطناعي يتصرفون وكأنهم في كازينو. في المقابل، حذر الرئيس التنفيذي لشركة BlackRock لاري فينك من أن وقف بناء مراكز البيانات سيدفع الولايات المتحدة نحو الركود.

حدد الآن توفير الطاقة الموعد النهائي، ويتحمل المنفذ غرامة التأخير. من المقرر أن يصدر منظمو نيو مكسيكو قرارهم بخصوص تصريح الهواء لحرم الجامعة بحلول 23 نوفمبر.

عدم اعطاء رأي

الآراء الواردة في هذه المقالة تمثل فقط الآراء الشخصية للمؤلف ولا تشكل نصيحة استثمارية لهذه المنصة. لا تضمن هذه المنصة دقة معلومات المقالة واكتمالها وتوقيتها ، كما أنها ليست مسؤولة عن أي خسارة ناتجة عن استخدام معلومات المقالة أو الاعتماد عليها.
المنشور السابق

مسؤول في البنك المركزي الأوروبي يرى اليورو الرقمي مفتاحًا لحماية «سيادة» الاتحاد الأوروبي

التالي

3 أسهم يجب مراقبتها هذا الأسبوع مع بدء موسم الأرباح في العملات الرقمية
